8月27日,廣西壯族自治區能源局下發《關于印發2021年保障性并網陸上風電和光伏發電項目建設方案的通知》(桂能新能〔2021〕14號),確定了113個納入2021年保障性規模的風電、光伏項目名單,總規模為10.27GW。
1)總規模情況
風電項目:共 56個,總規模為5610.5兆瓦,由22家企業開發;

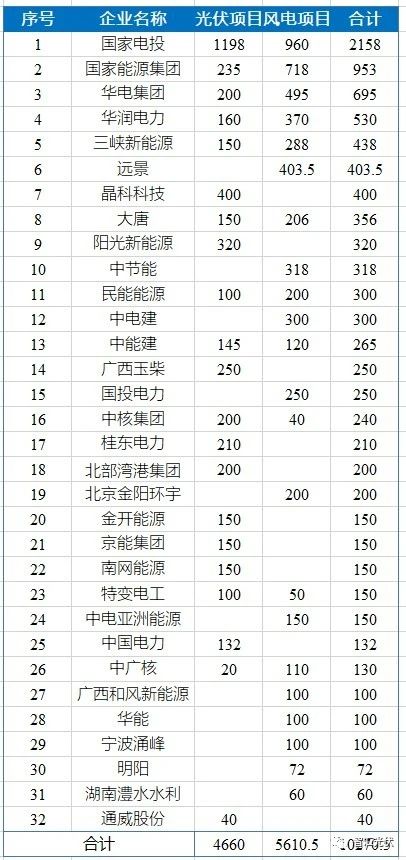

光伏項目:共 47個,總規模為4660兆瓦,由21家企業開發。
根據之前發布的《關于申報2021年陸上風電、光伏發電項目的通知》,廣西目前尚未要求風電、光伏項目配置儲能。
2)時間方面要求
從建設方案發布之日起,
光伏項目:半年內未完成20%以上投資及10%以上組件安 裝,一年內未完成升壓站主體建設、設備安裝及50%以上組件安裝的,不再納入保障性并網項目范圍;兩年內未建成投產的,取消建設指標,項目予以廢止。

風電項目:半年內未申報核準,取消建設指標;核準后一年內未完成第一基風機及升壓站基礎澆筑, 兩年內未完成升壓站主體建設、設備安裝及50%以上項目投資的, 不再納入保障性并網項目范圍;三年內未建成投產的,取消建設指標,項目予以廢止。

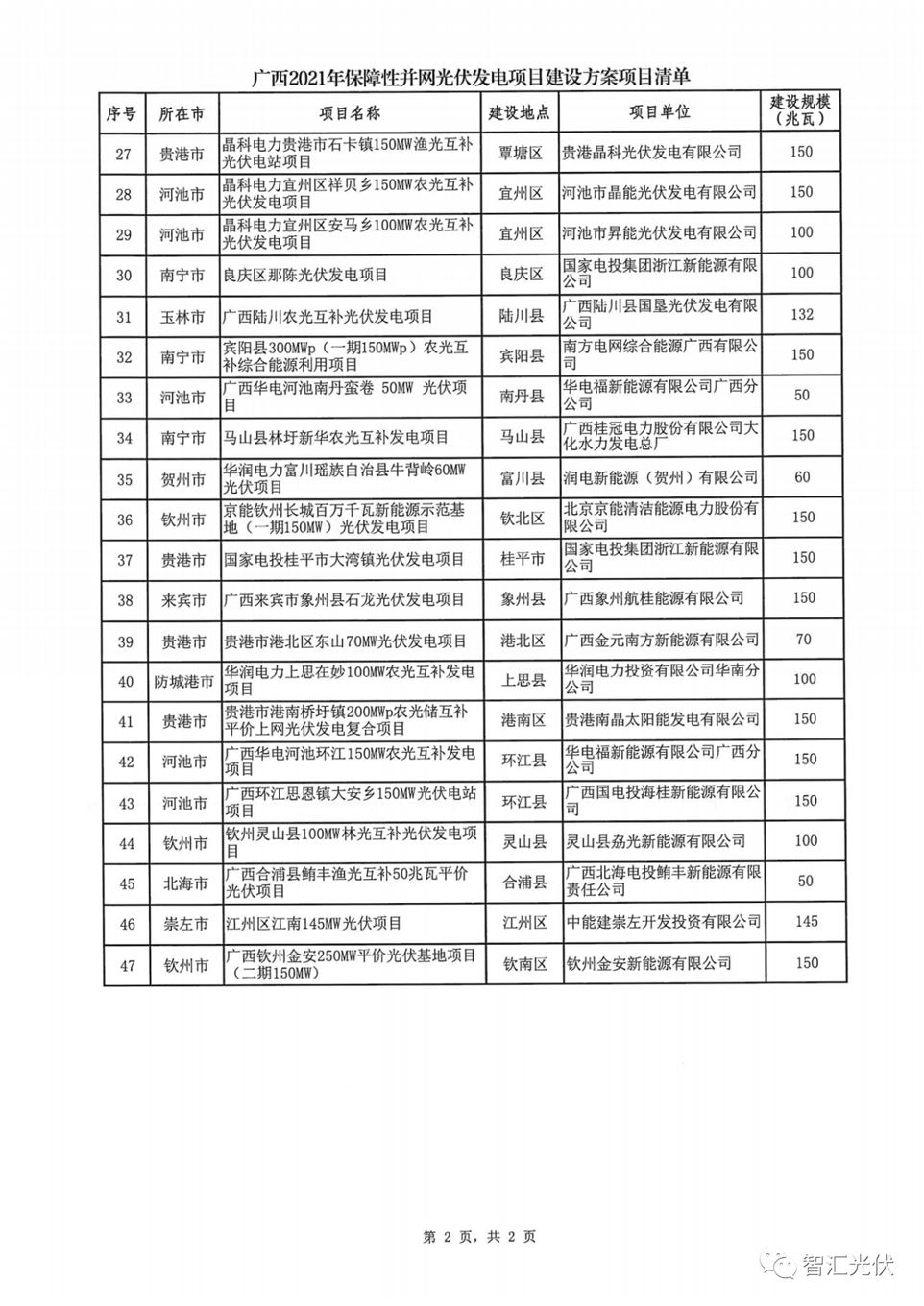

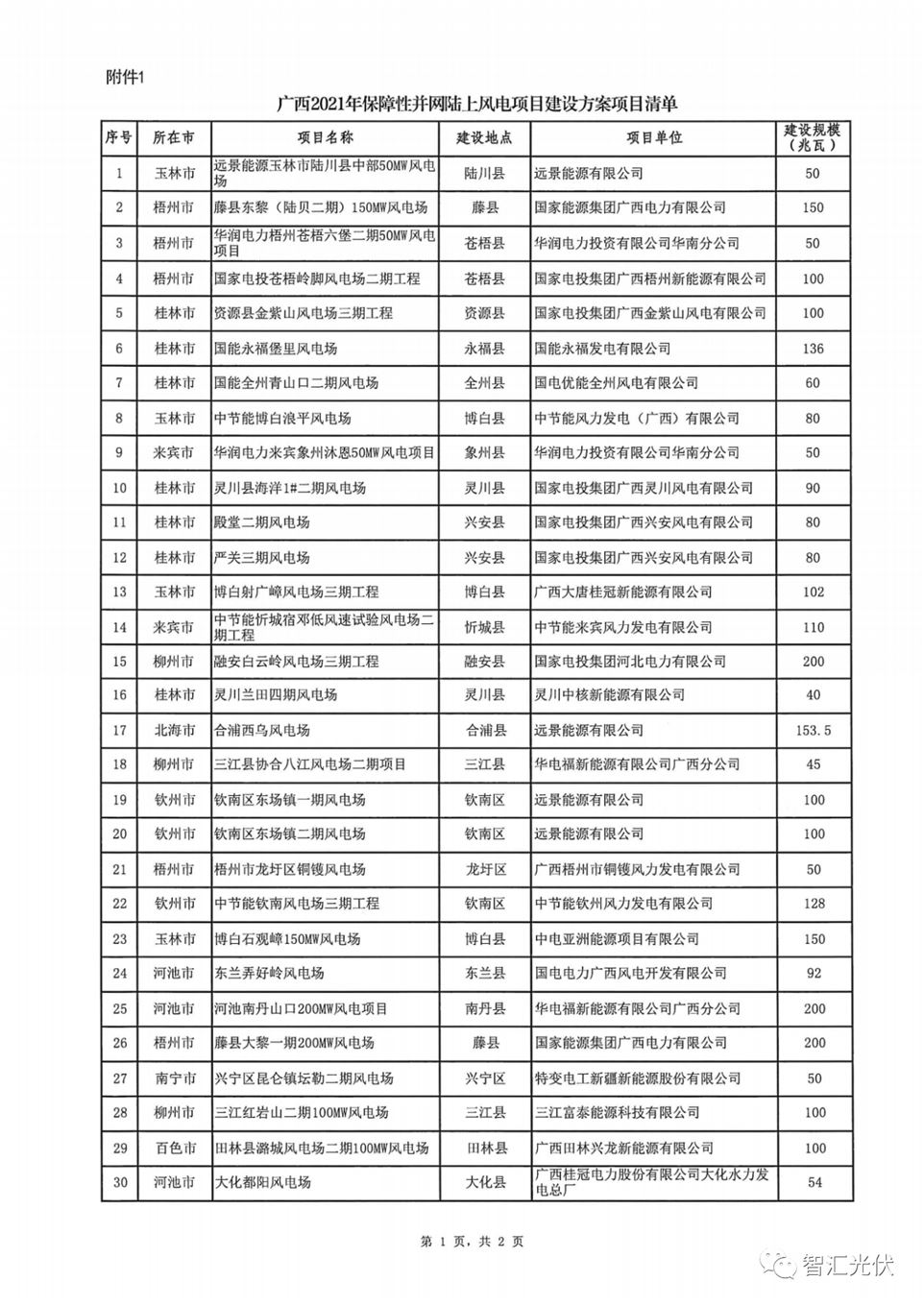

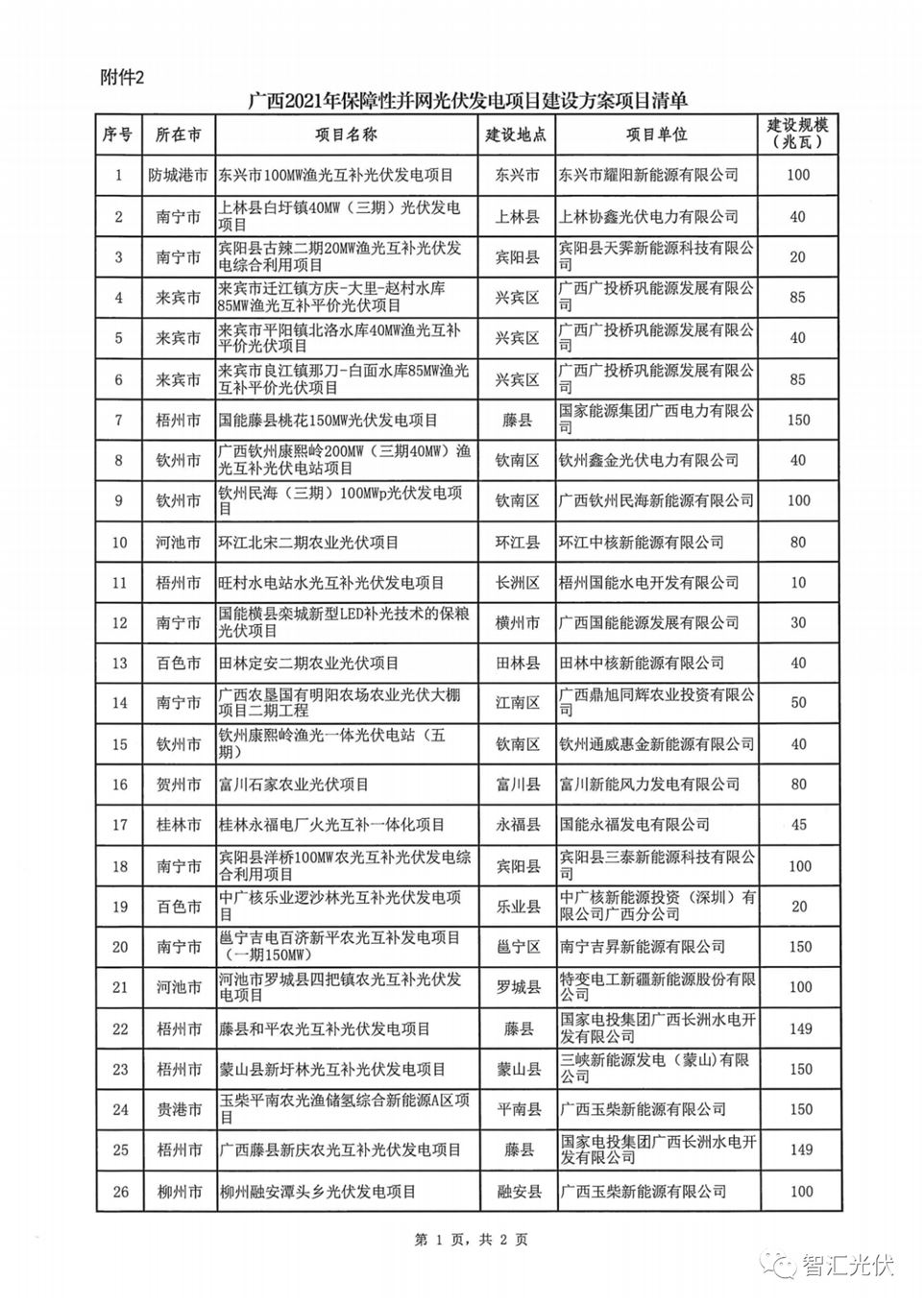

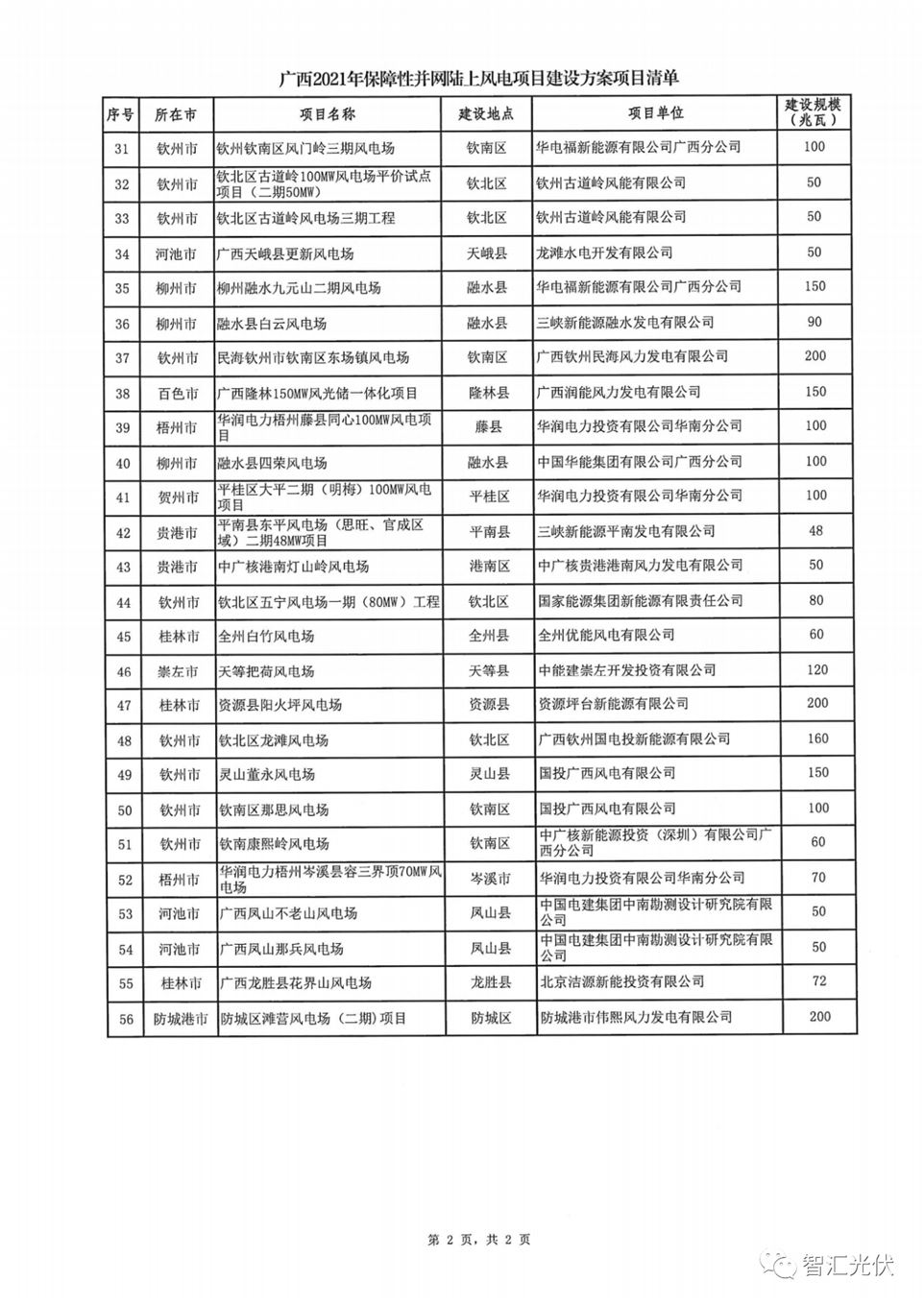

廣西省2020年平價光伏項目要求2021年底前全容量并網,未按期開工建設或未按期實現全容量并網的將收回未建成部分的建設指標。項目具體分配情況如下表。
