開展整縣推進分布式光伏項目,并網流程是最關鍵的環節之一。
從提交申請到并網到底需要多長時間?
各個階段,都需要向電網公司提交什么資料?
電網公司有什么技術要求?

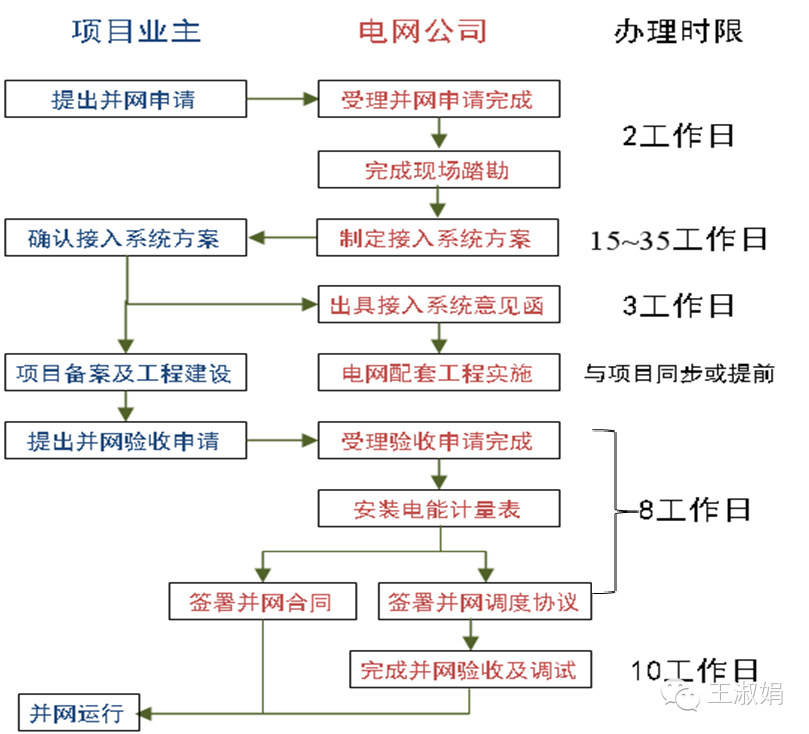

一、分布式光伏接入電網的辦理流程與事件概覽
對于15~25個工作日的具體規定:
1接入電壓等級建議二、分布式光伏接入電網的基本要求
分布式電源并網電壓等級可根據裝機容量進行初步選擇,參考標準如下:

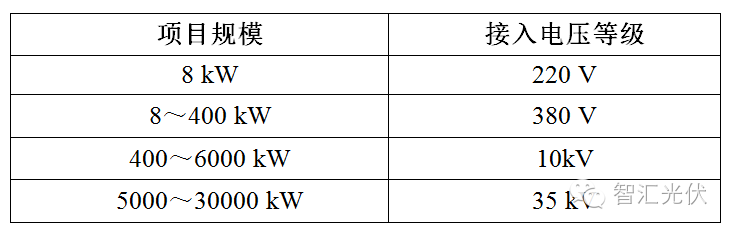

表1:不同規模接入電壓等級參考表
重要說明:上表中的規模是針對所有分布式光伏項目(如分布式燃機),單就光伏項目而言,20MW(20000kW)以內為分布式項目,超出此規模則不屬于分布式!
最終并網電壓等級應根據電網條件,通過技術經濟比選論證確定。若高低兩級電壓均具備接入條件,優先采用低電壓等級接入。
2電網給予分布式光伏的簡化政策
1)分布式光伏發電項目可以專線或T 接方式接入系統。
2)380 V、10 kV接入的分布式光伏發電可采用無線公網通信方式(光纖到戶的可采用光纖通信方式),但應采取信息安全防護措施;
3)分布式光伏發電項目送出線路的繼電保護不要求雙重配置,可不配置光纖縱差保護。
4)分布式光伏發電項目調度自動化及電能量采集信息接入:380 V、10 kV接入的分布式光伏發電項目,暫只需上傳電流、電壓和發電量信息,條件具備時,預留上傳并網點開關狀態能力。
5)分布式光伏發電項目應在并網點設置易操作、可閉鎖、且具有明顯斷開點的并網開斷設備。
6)10 kV及以下接入用戶側電源項目,不要求具備低電壓穿越能力。

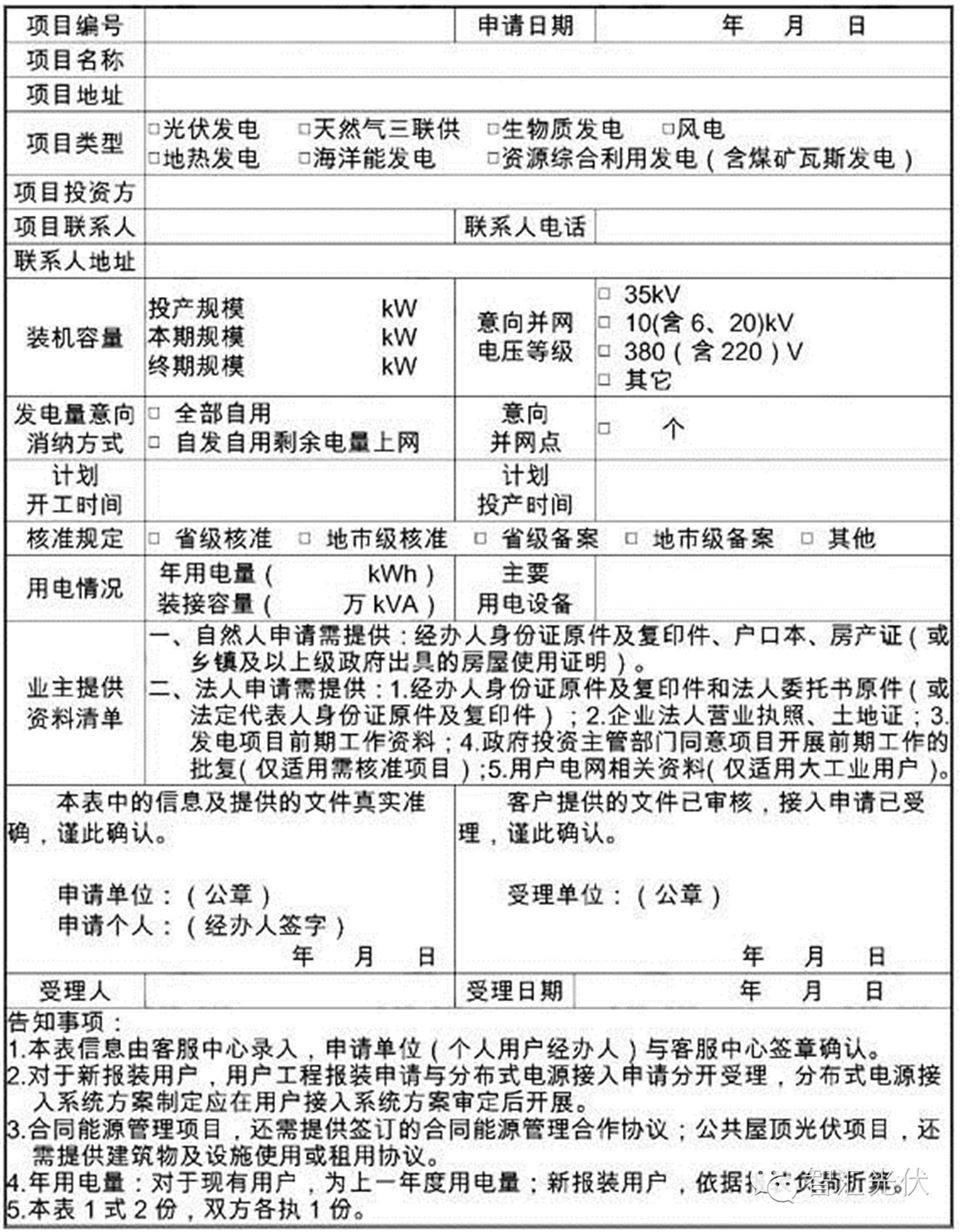

1分布式電源接入電網申請表三、分布式電源接入申請
表2:分布式電源接入申請表
2接入系統方案的內容
接入系統方案的內容應包括:
分布式電源項目建設規模(本期、終期)、開工時間、投產時間、系統一次和二次方案及主設備參數、產權分界點設置、計量關口點設置、關口電能計量方案等。
系統一次包括:
并網點和并網電壓等級(對于多個并網點項目,項目并網電壓等級以其中的最高電壓為準)、接入容量和接入方式、電氣主接線圖、防雷接地要求、無功配置方案、互聯接口設備參數等;系統二次包括:保護、自動化配置要求以及監控、通信系統要求。 3審查需提交的資料清單

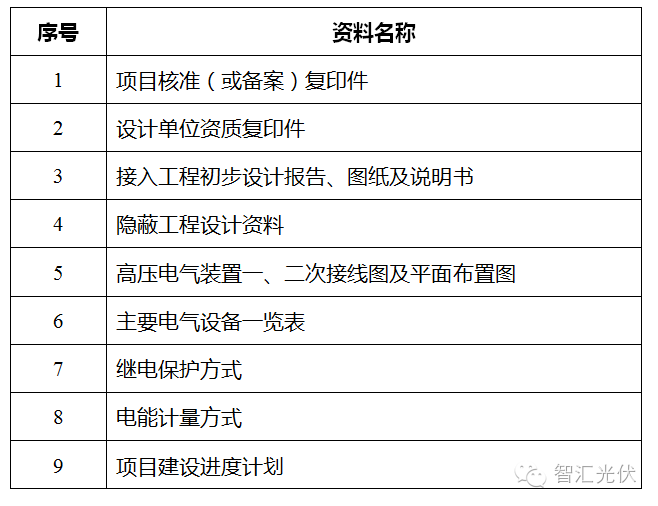

表3:35kV、10 kV接入的分布式光伏接入系統工程設計審查需要提供的資料清單
1接入10 千伏配電網時對逆變器的技術要求四、對逆變器的要求
1)并網點應安裝易操作、可閉鎖、具有明顯開斷點、帶接地功能、可開斷故障電流的開斷設備。

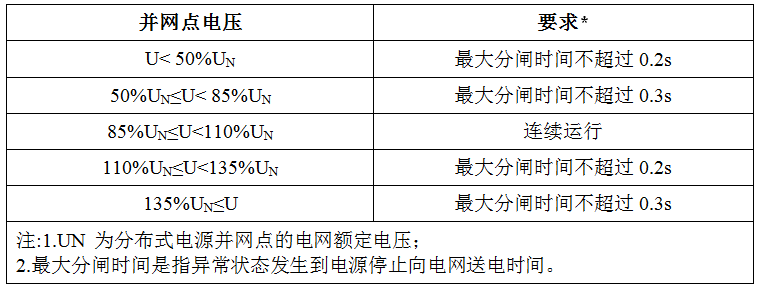

2)逆變器應符合國家、行業相關技術標準,具備高/低電壓閉鎖、檢有壓自動并網功能(電壓保護動作時間要求見表1;檢有壓85%UN自動并網)。
3)分布式電源采用專線方式接入時,專線線路可不設或停用重合閘。
4)公共電網線路投入自動重合閘時,宜增加重合閘檢無壓功能;條件不具備時,應校核重合閘時間是否與分布式電源并、離網控制時間配合(重合閘時間宜整定為2+ δt秒,δt為保護配合級差時間)。
5)分布式電源功率因數應在0.95(超前)~0.95(滯后)范圍內可調。
2接入220/380伏配電網時對逆變器的技術要求
1) 并網點應安裝易操作,具有明顯開斷指示、具備開斷故障電流能力的低壓并網專用開關,專用開關應具備失壓跳閘及檢有壓合閘功能,失壓跳閘定值宜整定為20%UN、10秒,檢有壓定值宜整定為大于85%UN。
2)逆變器應符合國家、行業相關技術標準,具備高/低電壓閉鎖、檢有壓自動并網功能(電壓保護動作時間見表1,檢有壓85%UN自動并網)。
3)分布式電源接入容量超過本臺區配變額定容量25%時,配變低壓側刀熔總開關應改造為低壓總開關,并在配變低壓母線處裝設反孤島裝置;低壓總開關應與反孤島裝置間具備操作閉鎖功能,母線間有聯絡時,聯絡開關也應與反孤島裝置間具備操作閉鎖功能。
4)分布式電源接入380 伏配電網時,宜采用三相逆變器;分布式電源接入220 伏配電網前,應校核同一臺區單相接入總?cè)萘浚乐谷喙β什黄胶馇闆r。
5)分布式電源功率因數應在0.95(超前)~0.95(滯后)范圍內可調。
五、分布式電源并網驗收和并網調試申請

表4:分布式電源并網驗收和并網調試申請表

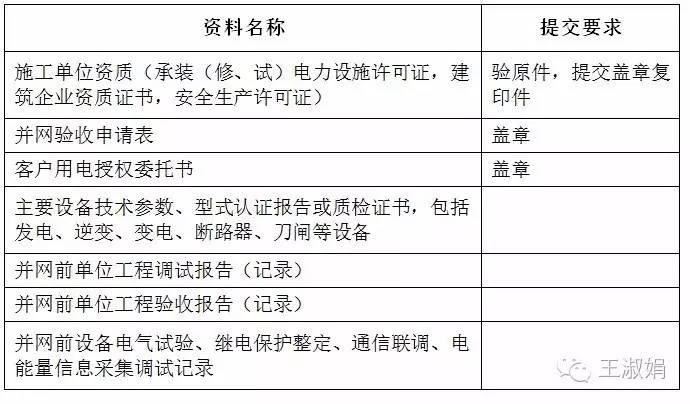

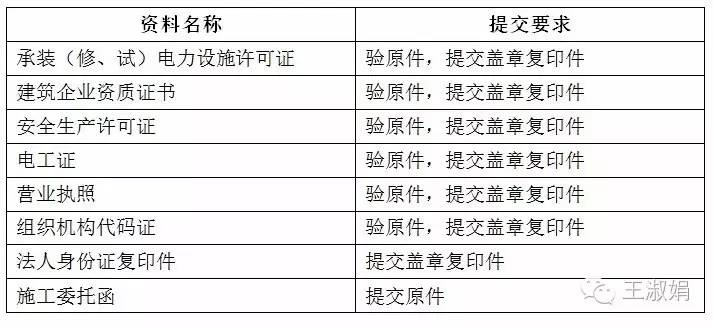

表5:分布式電源并網驗收和并網調試需提供的資料清單

六、并網前的資質審查
分布式光伏項目并網時,電網要求提供的審核資料會有所差異。本文介紹了某省電網公司要求的《分布式光伏項目調試并網階段資料審核清單》。

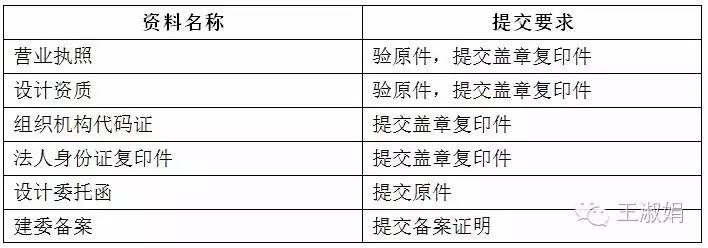

1設計院資質審查

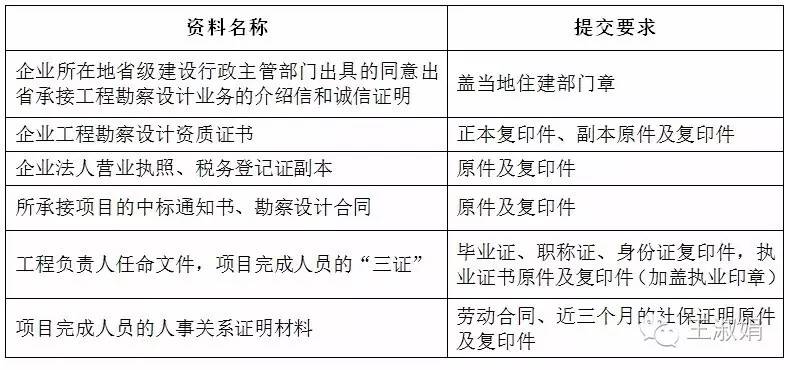

2建委備案資料審查要求

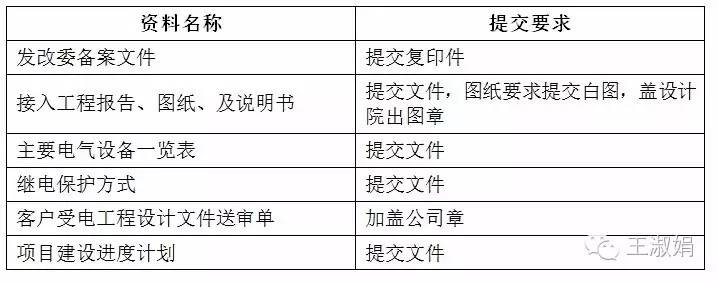

3設計審查要求
4施工單位資質要求
七、并網驗收申請
來源:
