前期階段,主要工作包含以下幾項

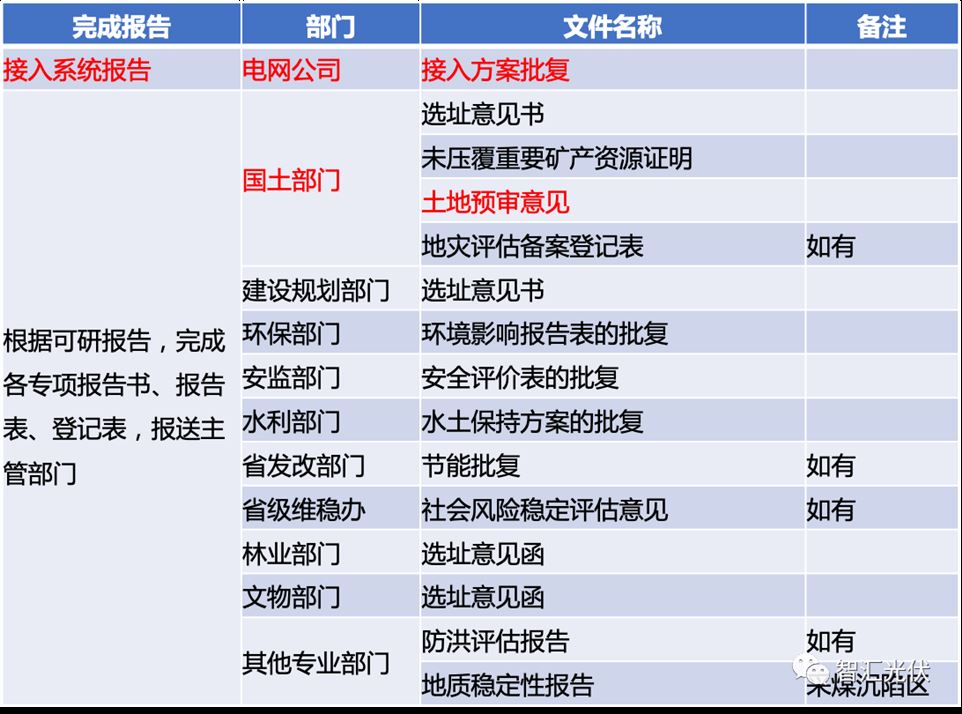

2、與土地所有者(當?shù)卣蚣w)簽訂土地租賃協議3、當?shù)厥屑夒娋W(wǎng)出具接入和消納初步意見1)國土、電網、林業等部門的初步意見3)項目概況以及項目公司營業執照2)基礎信息登記表、節能登記表、招投標方案等前期工作結束后,將獲得以下批復文件,即可辦理開工證。
準備階段的主要工作如下
1)現場測繪、地勘、勘界,提出設計要求3)編寫各設備技術規范書,作為采購招標的依據4)進行設備招投標工作,與中標廠家簽訂技術協議5)各專業分別繪制圖紙(結構、土建、電氣等)7)現場技術交底、施工圖紙會審

施工階段的主要工作如下

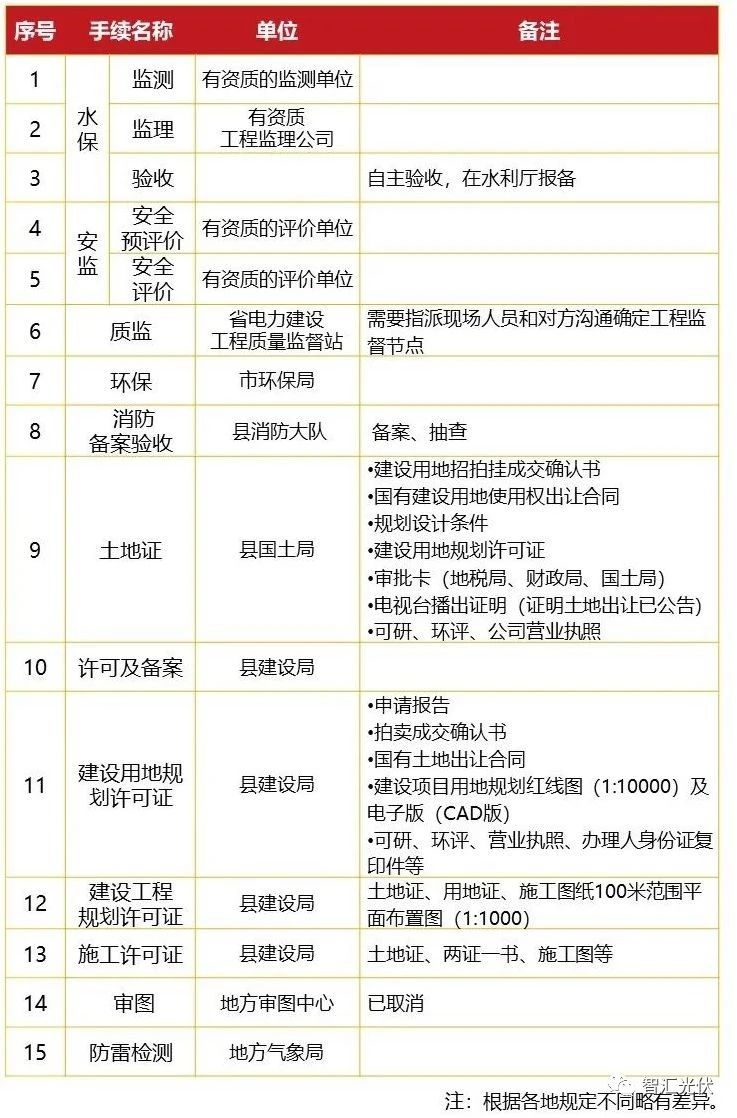

施工驗收階段需要辦理的手續如下表所示。

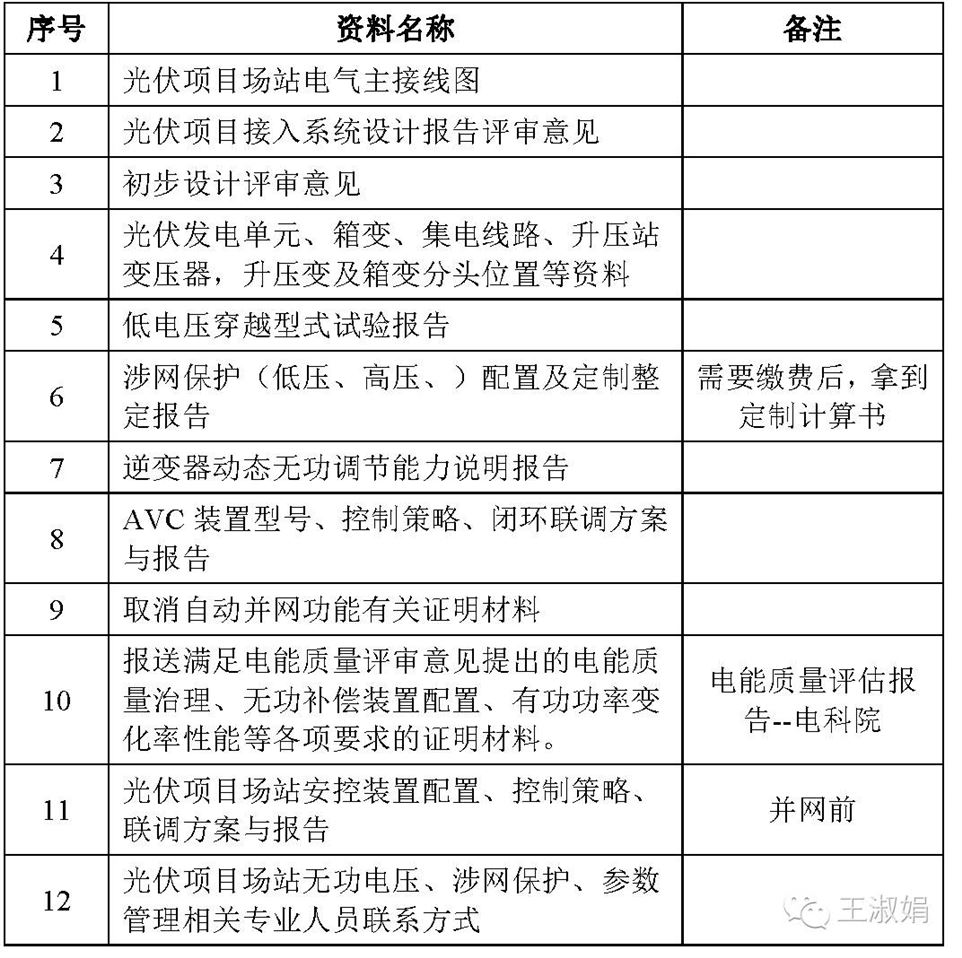

地面光伏電站項目并網時,電網要求提供的審核資料會有所差異。本文介紹了某省電網公司要求的《地面光伏電站調試并網階段報資清單》。

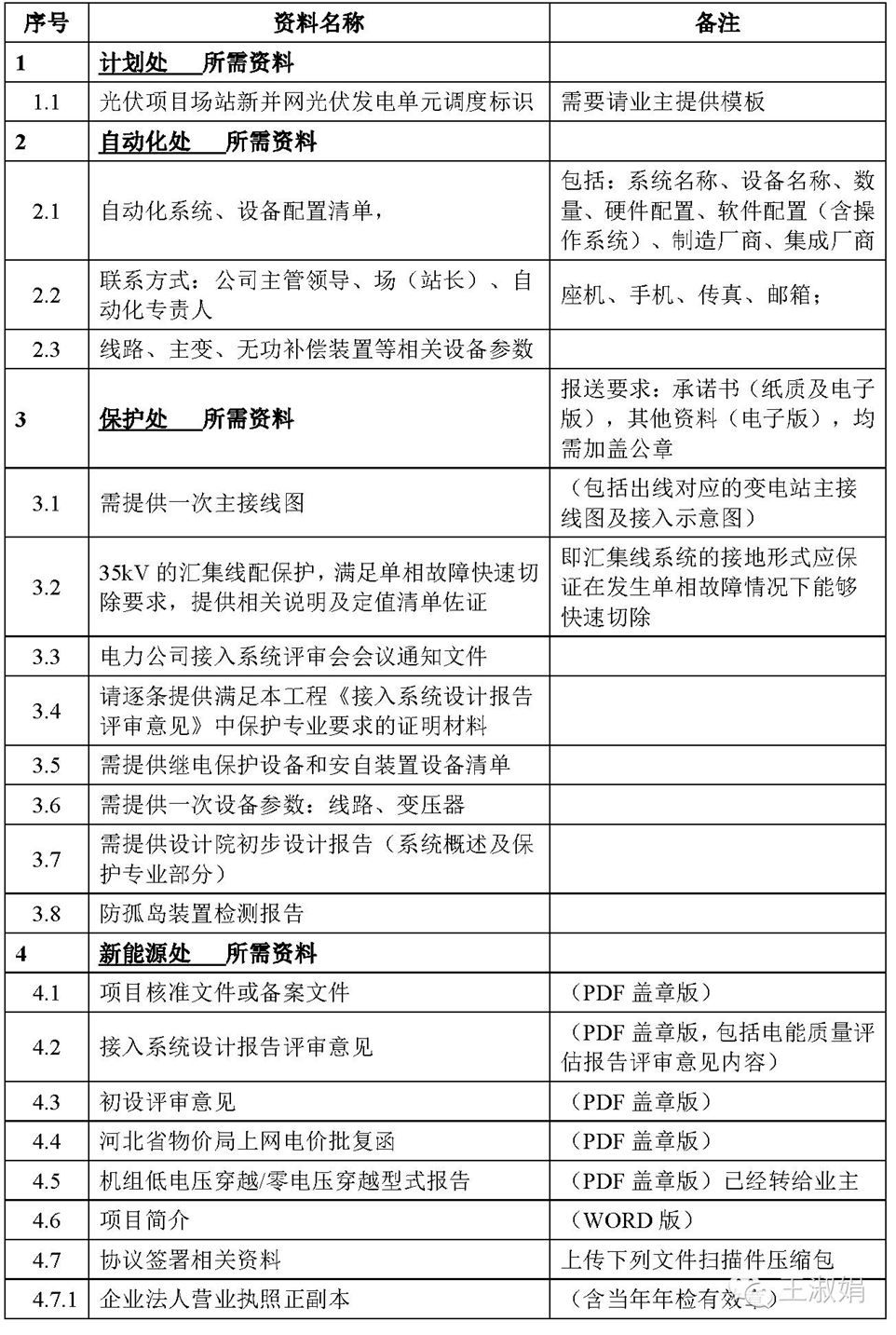

第一階段:調度命名階段
對接部門:系統處
材料:光伏項目場站新并網光伏發電單元的調度標識及基礎信息采集表。
